百貨專櫃要進櫃,最怕的不是施工本身,而是「被規範卡住」。同一套燈具,在外面店面裝半天搞定,進到百貨卻可能因為迴路標示不清、文件少一張、施工時段踩線,當場被退場。這些延誤,最後都會變成租金與人力的壓力。

我們把百貨專櫃進櫃流程拆成可執行的水電節點,包含進場管制、施工時段、現場規範,還有完工驗收要交什麼文件。照著做,設計師好配合,企業主好控管,也比較守得住工期與預算。

進櫃前先把水電計畫講清楚,百貨專櫃進櫃流程才走得順

百貨專櫃進櫃撤櫃水電流程,現場規範, 施工時段, 驗收文件清單

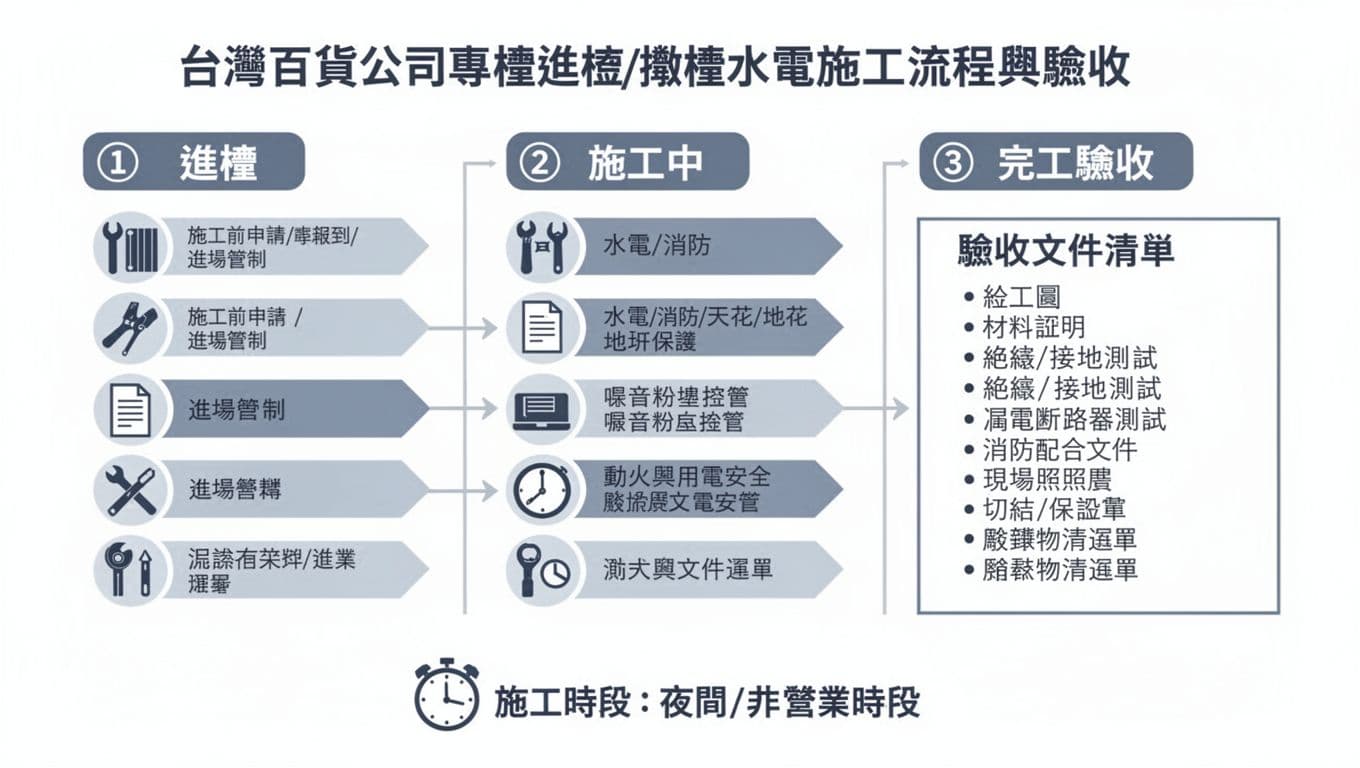

百貨專櫃從進櫃到驗收的流程總覽圖(AI 生成)。

進櫃前的關鍵,是先把「要用多少電,要走哪幾個迴路,要接哪個開關箱」說到讓審查人員一看就懂。我們在做水電工程承包時,會先把負載抓出來,照明、招牌、插座、設備專用迴路分開想,並把線徑、漏電斷路器配置、接地方式寫清楚。這套做法其實跟辦公室水電規劃、廠辦機電工程一樣,先算清楚,再施工,後面才不會一直補破洞。

百貨現場常要求提交室內裝修合格證或相關核備資料(依商場規範與工項而定)。我們也會把報價拆成「材料、人工、測試、文件、清運」等項目,做到透明報價,避免臨時追加變成爭議。

我們通常用六個節點把申請走完,速度會快很多:

  1. 施工圖面與用電用水需求確認(迴路、插座點位、排水坡度)
  2. 工班名冊、保險、證照與動火需求預告
  3. 材料進場申請與電梯動線確認
  4. 臨時用電與既有電源點交接(含開關箱位置)
  5. 消防及弱電介面協調(警報、監控、網路)
  6. 施工排程與噪音工項分段安排

現場規範與施工時段,夜間施工不是拚快,是拚不出事

百貨專櫃多半卡在夜間或非營業時段施工,時間像沙漏一樣一直漏。這時候我們不會用「衝」的,而是把保護和管制先做好,地坪覆蓋、防塵、防撞護角,材料靠邊碼放,走道保持能推手推車通行。你會發現規矩像護欄,有它反而跑得快。

施工時段常見是閉店後到開店前,中間還有垃圾清運、清潔點交的時間。噪音工項(打孔、切割)要提早排,能用預製就預製,現場少切一刀,就少一次被投訴的機會。需要動火時,照規定申請,滅火器材、監火人員、火花隔離都要到位,別賭運氣。

安全部分我們會抓三件事:第一,臨電一定要有漏電斷路器,配線要固定,不讓延長線在走道「釣魚」。第二,接地要量得到,不是接了就算。第三,分盤與迴路標示要清楚,讓管理單位也能快速查核。這些標準也會延伸到台北裝修水電與新北水電推薦常見的店面案場,我們在居家水電維修遇到的跳電、插座過熱,很多都是早期沒把規範當一回事造成的。

完工驗收與撤櫃交付,文件齊不齊,決定你能不能準時開幕

驗收不是「燈亮就好」。我們會用測試數據把安全講清楚,包含絕緣測試、接地連續性、漏電斷路器動作測試,必要時也會做負載分配確認,避免開幕一開全亮就跳脫。水路則看加壓後是否滲漏,排水是否順,並把封堵與檢修口留到好維護的位置。

文件交付要跟著工程節奏走,別等到最後一天才補。百貨最常退件的點,是竣工圖不一致、材料證明缺漏、現場照片不足,或消防端介面沒有配合說明。我們也會把工程保固條款寫清楚,保固範圍、年限、到場時效與排除項目都白紙黑字,雙方才安心。

常見驗收文件,我們建議至少備齊這 8 項:

  • 竣工圖(含迴路、開關箱、插座與配管走向)
  • 材料證明(線材、管材、漏電斷路器等)
  • 絕緣測試與接地測試紀錄
  • 漏電斷路器測試紀錄
  • 消防配合文件與現場配合照片(含消防弱電工程。)
  • 施工前後現場照片(含地坪與公共區保護)
  • 切結書或保證書(依商場格式)
  • 廢棄物清運單或清運紀錄

撤櫃時,我們會把臨時線路撤除,水路封堵,洞孔修補,恢復原狀並做點交簽認。做得乾淨,下一次再進櫃才不會被列入觀察名單。阿達水電王在這類案子最重視的就是「照規矩把事做好」,看起來慢,其實最省事。

結語

百貨專櫃進櫃與撤櫃,真正的難題是把規範、時段、文件和施工品質綁成同一套節奏。我們把圖面說清楚,把迴路做乾淨,把測試數據留完整,驗收自然好過,也比較守得住透明報價與工期。你的專櫃準備進場了嗎?先把文件與現場規範盤好,開幕那天才會亮得穩、用得久。
