防水工程驗收:閉水試驗流程與照片清單

防水工程驗收:閉水試驗流程與照片清單

防水做得好不好,很多時候不是看表面多漂亮,而是看它能不能撐住「靜靜泡著水」的考驗。只要漏一次,樓下天花板就像被針戳到,慢慢滲,慢慢擴大,最後變成一筆很難看的維修費。

我們在雙北與桃園做案場,最常遇到的爭議點就是閉水試驗沒有做完整,或是有做卻沒有紀錄,等磁磚貼完才發現異常,工序一拆就全亂了。

這篇文章會用師傅的角度,把閉水試驗的流程、驗收看點,還有「必拍照片清單」講清楚,讓企業主、設計師、屋主都能把關到位。

防水工程驗收前,先把「驗收規格」寫進合約

防水驗收不是憑感覺,也不是看誰講話大聲。最好的做法,是在開工前就把測試方式、測試時間、責任分工,白紙黑字寫進合約或施工紀錄。這一步會直接影響後續的透明報價與保固界線,做得清楚,糾紛自然少。

我們通常會先確認三件事。第一,測試區域範圍與邊界,例如衛浴要不要含乾濕分界,陽台要不要含門檻外側。第二,閉水高度與時間,常見作法是積水約 2 到 3 公分,靜置至少 24 小時,有些案場會拉到 48 小時更保險,你也可以參考這篇對時長的整理,防水試水建議時長說明 。第三,若是辦公室或廠辦,還要把工期與交屋節點對齊,因為一旦漏水返工,最先受影響的是隔間、地坪、系統櫃與機電排程。

法規面也別跳過。涉及申請的室內裝修案,該走的流程就得走,包含設計圖說、材料與現場管理等要求。當業主或總包要求提供「室內裝修合格證」等文件時,我們建議把防水測試紀錄列入竣工資料的一部分,後面不管保固、轉手或查驗,都有依據。若你想把整體工序順序一起拉順,也能先看 裝修施工順序整理,避免防水被插隊施工。

最容易出事的案場,不是沒做防水,而是「做了卻沒驗收」,或「有驗收卻沒證據」。

另外,防水常常不是單一工種的事。老屋翻修會卡到給排水更新,甚至同時安排全室電線抽換,這時更需要把界面切清楚。若是商用空間,辦公室水電規劃與廠辦機電工程也會一起進來,測試紀錄就更不能省。

閉水試驗流程怎麼做,照著走就不會漏步

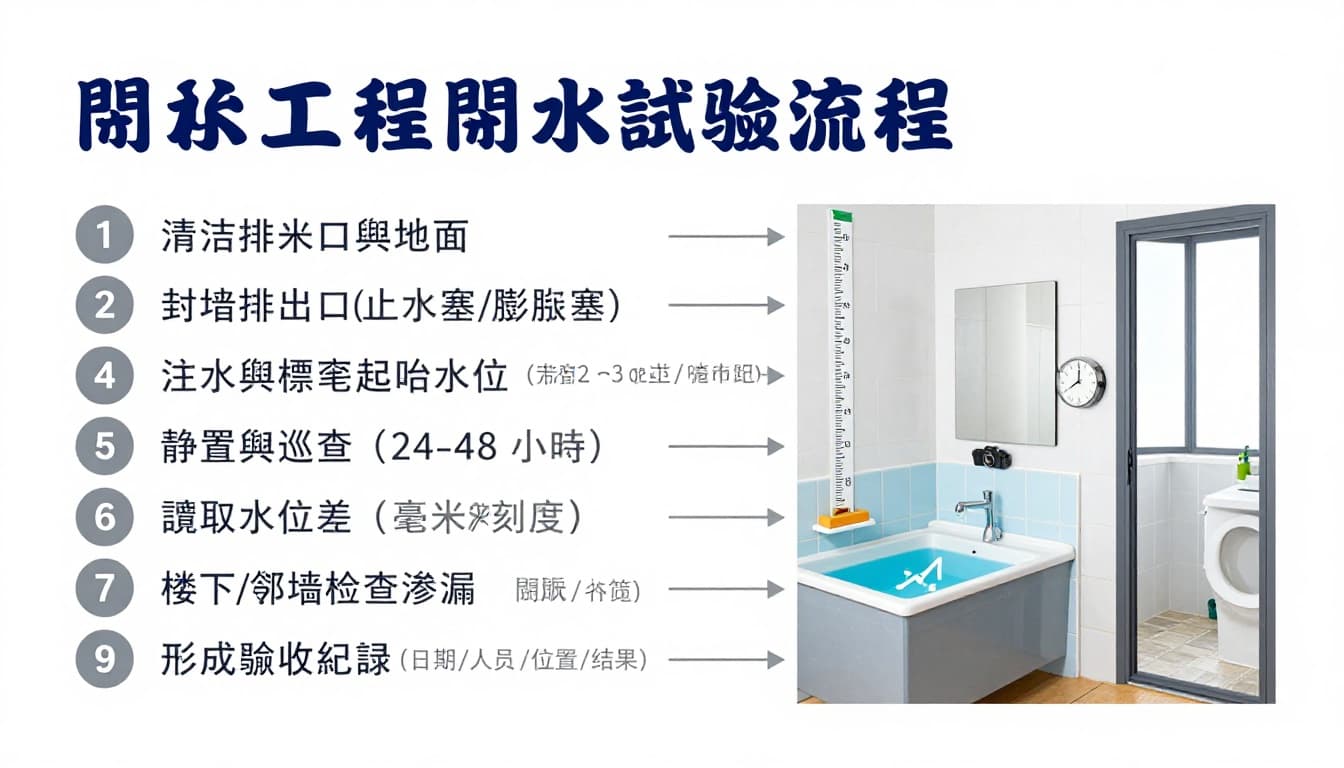

防水工程驗收:閉水試驗流程與照片清單
閉水試驗的標準流程時間軸示意圖,協助我們按步驟驗收到位(AI 生成)。

閉水試驗的核心很簡單,封住排水口,把水留在防水層上,然後用時間去逼出「慢性滲漏」。不過現場會因為排水型式、門口收邊、管線位置而出現細節差異,所以我們會用一套固定節奏來跑,降低遺漏率。

流程上,我們建議照這個順序做,並把每一步都拍照。
1 先清潔地面與地漏周圍,砂粒會影響封堵密合。
2 使用止水塞或膨脹塞封堵排水口,必要時加做第二道保險。
3 在牆面貼膠帶,畫出起始水位線,並拍特寫。
4 注水至約定高度,讓水面覆蓋轉角與管根附近。
5 靜置 24 到 48 小時,中途至少巡查 1 到 2 次。
6 讀取水位差,用毫米刻度量,不靠目測。
7 到樓下或鄰牆面檢查是否出現水漬、潮濕或起泡。
8 排水時再拍一次,確認流向與地坪坡度。
9 整理驗收紀錄,記下日期、人員、位置與結果。

幾個現場小提醒也很重要。第一,門口止水墩或門檻的處理要一起驗,水只要越過門口,後面木地板或走道就會吃水。第二,通風與溫度會影響蒸發,所以我們不會用「感覺下降一點沒差」帶過,只要水位線看得出變化,就先當異常追原因,再決定要不要延長觀察或重做封堵測試。第三,辦公室茶水間或員工淋浴間若要趕工,更要把閉水試驗排進甘特圖,別等地坪完成才回頭補驗。

若是大型廠辦,防水往往牽涉集水井、管溝或特殊區域,這時我們會參考案主的工程規範與品管格式,例如 工程施工規範範例 PDF 這類文件的精神,重點是「可追溯」與「可複驗」。

驗收照片清單怎麼拍,才有「可用的證據」

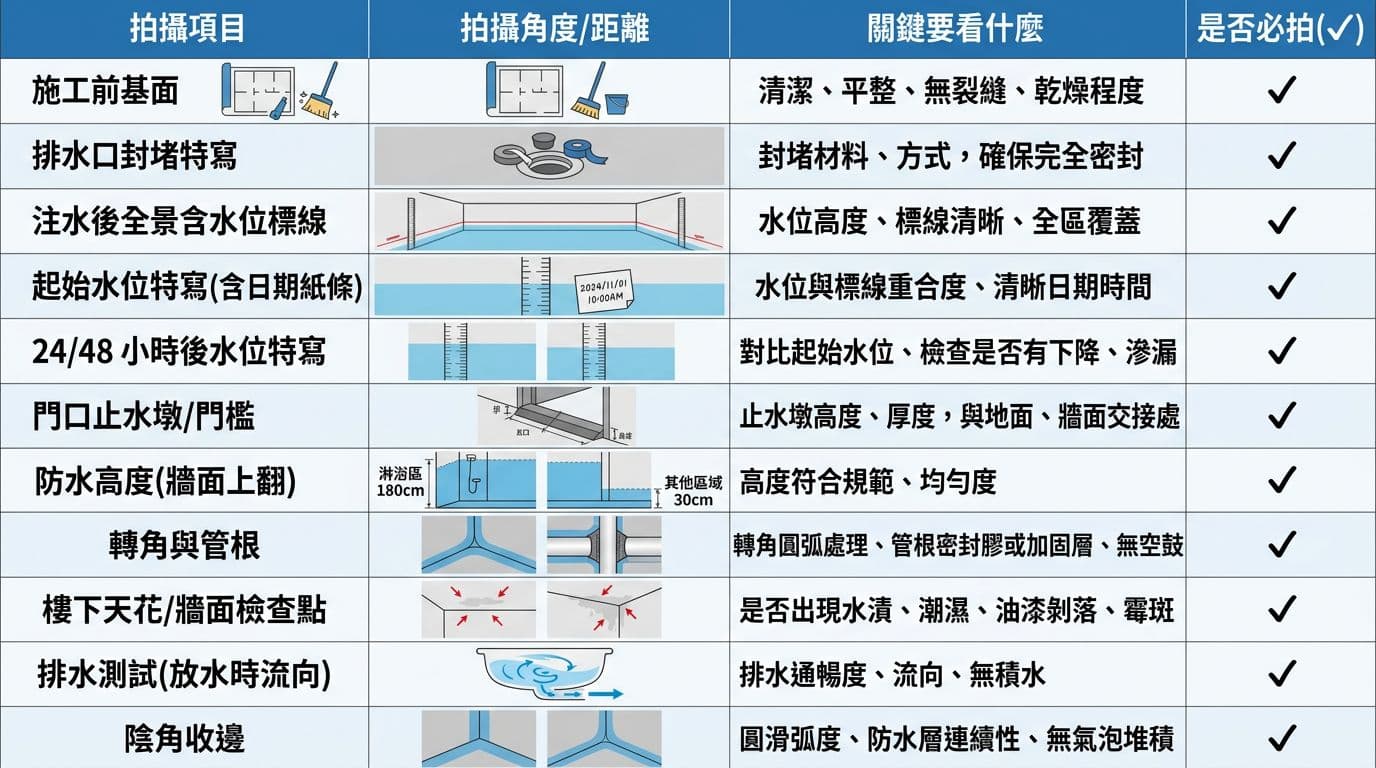

乾淨扁平化工程圖表格,列出防水工程驗收必拍項目、拍攝角度、關鍵檢查點及是否必拍,包含施工前基面、注水測試水位、止水墩等。白底藍灰配色、繁體中文標註,適合居家裝修部落格內嵌。
防水驗收必拍清單表格示意,讓我們交付時資料更完整(AI 生成)。

照片不是拍給自己看,是拍給「未來可能要對焦的人」看,可能是監工、設計師、管委會,甚至是保固期內要回來查修的師傅。所以我們會要求照片要同時具備三個元素,位置、尺度、時間。

實務上,這些拍法最有效:

  • 以全景交代空間位置,再補一張特寫交代細節,例如地漏封堵與膠帶水位線。
  • 起始水位與 24 或 48 小時後水位都要拍,畫面要包含毫米刻度或明顯對照。
  • 在水位特寫旁放日期紙條,避免相簿裡混在一起。
  • 樓下檢查點要拍「乾燥狀態」,不要等出事才補拍。
  • 門口止水墩、牆面上翻高度、轉角與管根加強層都要留底。
  • 放水時拍流向,能快速判斷地坪坡度與積水風險。

我們也會建議把照片用統一命名,例如「A 區 衛浴 起始水位 2026-03-xx」,並把驗收紀錄與報價項目放同一資料夾。這樣一來,透明報價不只是口頭承諾,而是每個項目都有對應證據。當你把水電工程承包交給團隊時,資料越齊全,工程保固就越有底氣,後續要做居家水電維修也更快抓到原因。

常見失敗點判讀與補救,別急著貼磚

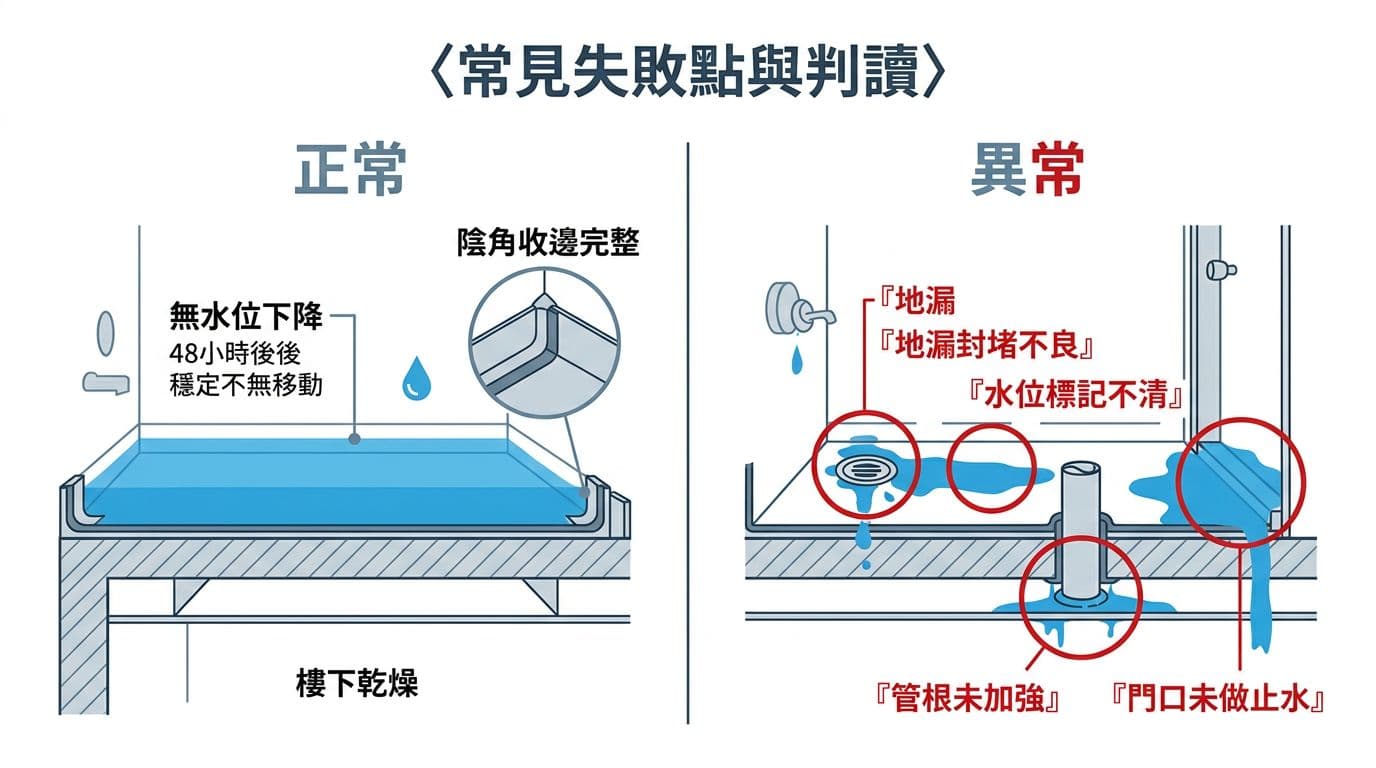

居家防水工程驗收示意圖,左側正常(無水位下降、樓下乾燥、陰角收邊完整),右側異常(地漏滲水、牆角起泡、樓下水漬、門口外溢),紅圈標註問題點如地漏封堵不良、水位標記不清等。乾淨扁平工程圖風格,白底藍灰配色,繁體中文標註,適合部落格內嵌。
正常與異常的對照示意,幫助我們快速判讀漏水風險點(AI 生成)。

閉水試驗最常見的問題點,通常集中在「細節交界」。地漏周邊若封堵不良,水位變化會讓人誤判成防水層漏。管根未加強或陰角收邊不完整,則容易出現慢性滲水,樓下可能先是發黃,再慢慢起泡。門口若沒做好止水,水會往外跑,後面就不是防水問題,而是地坪與動線的損失。

一旦判讀到異常,我們會用三步驟處理。先停止後續工序,別急著貼磚蓋掉證據。接著做定位,包含水位線對照、樓下點位標記、轉角與管根逐一檢視。最後安排修補後重做閉水試驗,並把修補範圍與材料寫進紀錄,讓保固起算清清楚楚。

商用案更需要這種節奏。台北裝修水電常常卡在「白天營運、晚上施工」,如果漏水返工,影響的不只泥作,還可能牽動弱電配線、網路與門禁,甚至消防弱電工程。廠辦機電工程也一樣,排程一亂,成本就像漏水一樣止不住。至於住家案,尤其老屋在新北水電推薦的需求很多,我們更會提醒屋主,同步檢查給排水與開關箱迴路配置,因為漏水常會連帶影響插座與照明安全。

結語:把閉水試驗做完整,等於替未來省下一次大拆除

閉水試驗做得踏實,防水驗收就不靠運氣。把流程跑完、照片拍齊、紀錄寫清楚,你的透明報價才有落點,工程保固也更站得住。

不管你正在規劃辦公室水電規劃,或準備翻修住家並安排全室電線抽換,我們都建議把閉水試驗當成必做科目。想讓工程更安心,就把現場交給阿達水電王,我們會用清楚的規格、法規觀念與可追溯的紀錄,把每一次驗收做到能交代。
